12月のパネル設置完了を目指して

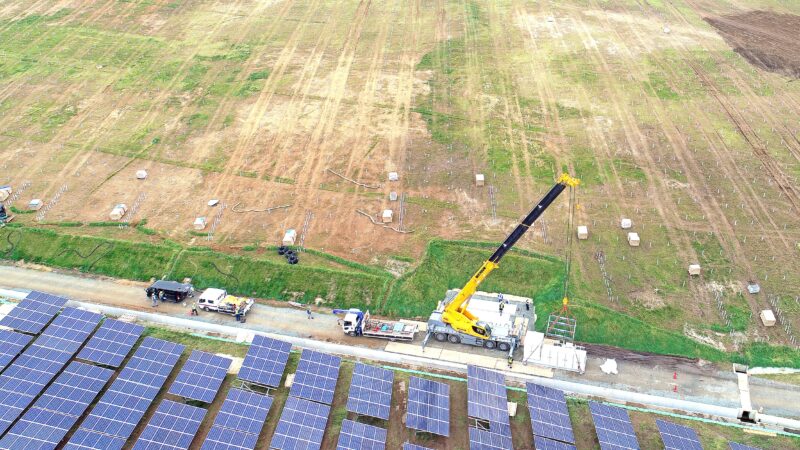

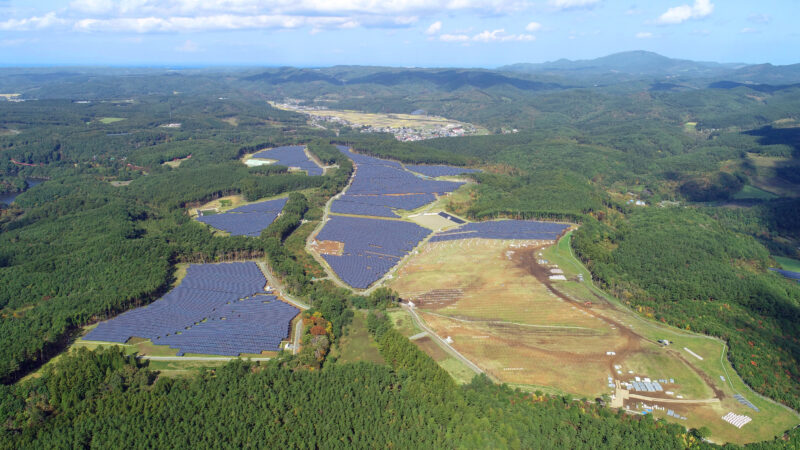

※113.9ha(東京ドーム約24個分)の広大な土地に敷かれたパネルや架台を設置する様子

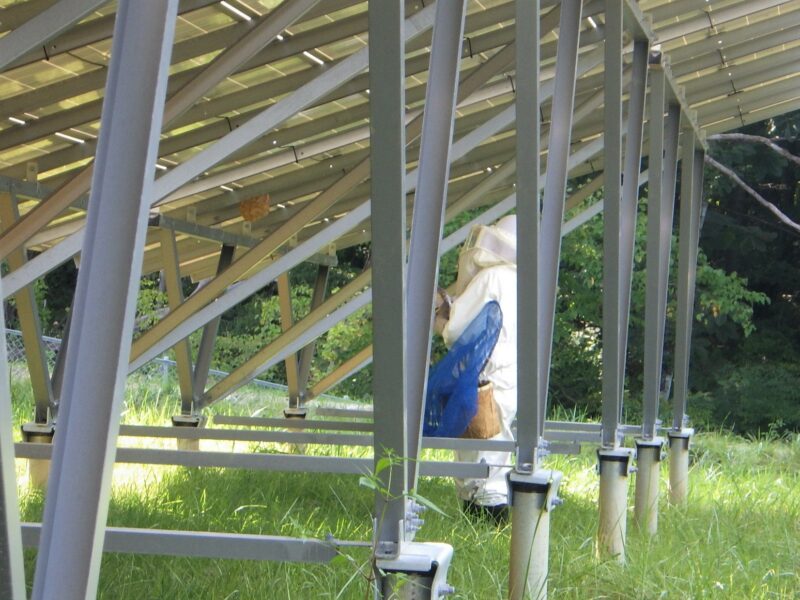

※ソーラーパネルの裏側にできた蜂の巣を駆除する様子
2019年11月からソーラーパネルの設置工事を開始した軽米尊坊ソーラーでは、パネルの設置率が65%に到達しました(9月末時点)。
12月の設置率100%を目指して、毎日約140名の作業者により設置工事が進められています。
今年は記録的な猛暑により活動が活発化した蜂からの防護対応や、ソーラーパネルの裏に出来た巣を駆除する作業なども行いました。
2021年7月に受電、10月に運転開始を迎える予定です。
